您的位置: 首頁 > 新聞中心 > 基層動態 > 電力運營:承攬火儲聯調項目穩步推進
電力運營:承攬火儲聯調項目穩步推進
發布時間:2025-09-26 作者:電力運營 習 拓
 電力運營 習 拓 2025-09-26

近日,電力運營承攬的麟北發電火儲聯調工程建設項目#1#2飛輪艙基礎關鍵工序順利完成,電池PCS一體機基礎施工有序落地,設備采購與技術對接同步提速,項目建設呈現出“施工+采購”雙線并進的良好態勢。

“這周最關鍵的就是跟降雨搶時間!”項目負責人說。面對連續強降雨帶來的挑戰,項目團隊第一時間設置集水坑、加固擋水圍堰、修復坡道,為飛輪及電池PCS一體機基礎、鋼筋與木工加工場搭設防雨棚,通過“降排水+防雨防護”組合措施,保障施工安全和進度,確保了工序順暢銜接。

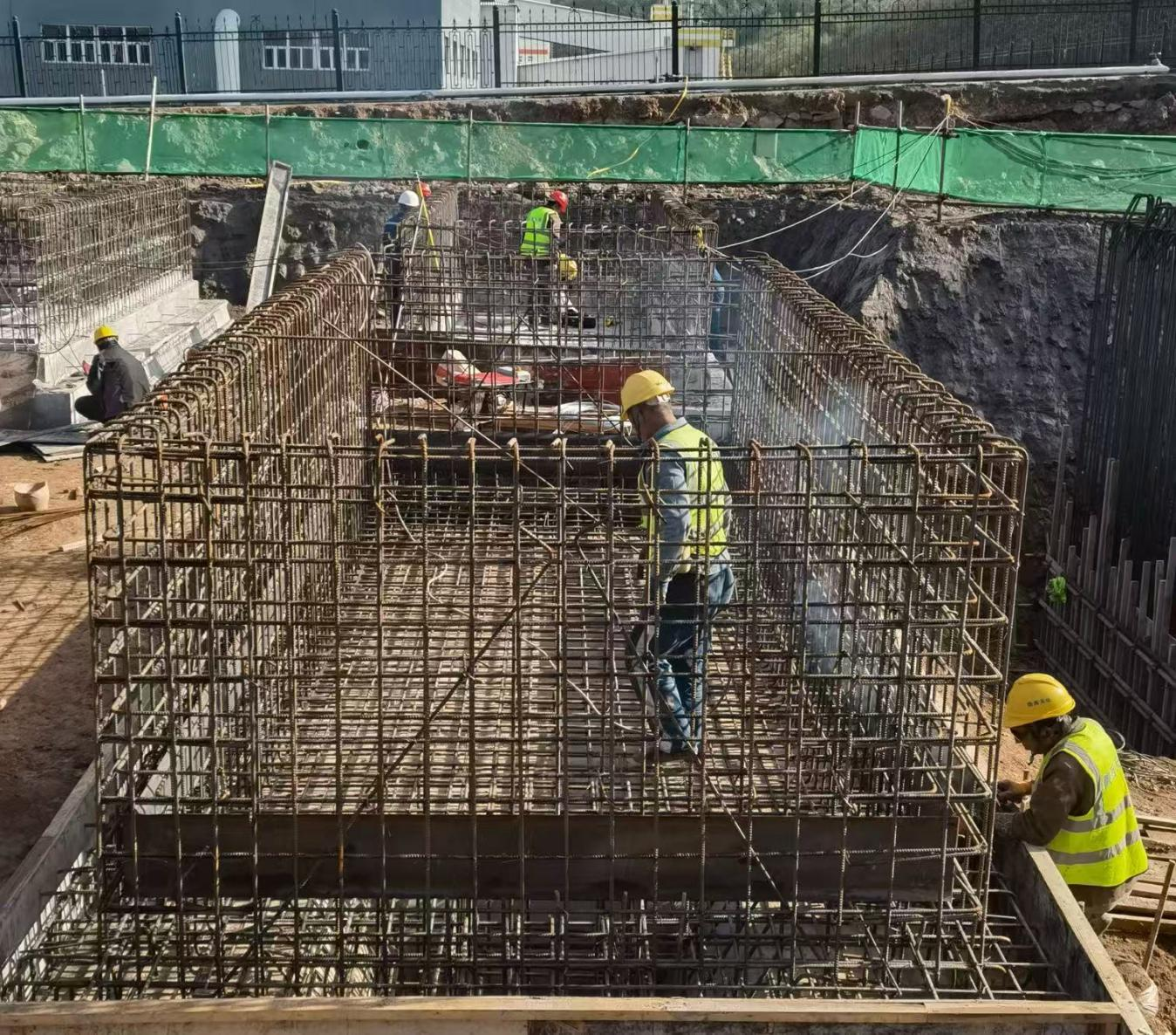

在有效應對天氣影響的同時,項目團隊配備挖掘機、吊車等10余臺設備,作業面全面鋪開。經過多天鏖戰,#1、#2飛輪艙基礎實現了從放線驗收、鋼筋加工到綁扎全流程閉環,飛輪及電池PCS一體機基礎部分完成了鋼筋綁扎、止水板焊接、模板支護及水泥澆筑,#3#4飛輪艙基礎完成,墻模板支護、螺栓預埋、舉牌驗收及基礎澆筑正在有序推進……

此外,設備采購?fù)酵七M,各項設備采購工作均按計劃推進。項目部物資負責人透露:“目前主要設備排產順利,與現場土建節點高度匹配,為10月底電氣安裝提供了先決條件?!?/p>

“我們將繼續以節點倒逼、責任到人、雨天不松、積極搶工的勁頭,全力沖刺主體結構封頂目標,確保年內實現儲能系統聯合調試,為項目建設貢獻‘電力運營速度’!”項目負責人表示。
