延安熱電:以“滿格狀態” 打好四季度收官戰
發布時間:2025-10-21 作者:延安熱電/南 鑫
 延安熱電/南 鑫 2025-10-21

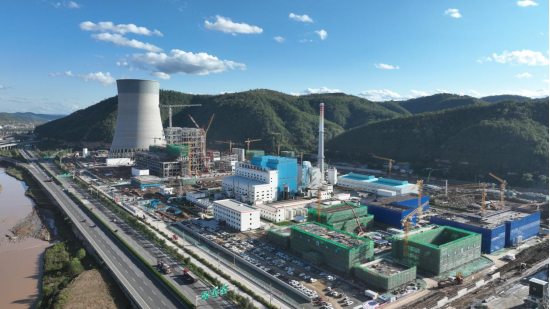

金風送序催征鼓,歲末攻堅勢正酣。延安熱電2×350MW項目對照“時間表”、緊盯“作戰圖”,按下項目建設“快進鍵”,以分秒必爭的緊迫感和攻堅克難的行動力決勝全年攻堅戰。


筑牢安全防線,夯實收官“壓艙石”

延安熱電聚焦高空作業、有限空間、設備調試、物資儲存等關鍵環節,開展“拉網式”全方位管控,根據秋安大檢查隱患整改清單,建立臺賬、實行“銷號管理”,確保問題整改閉環率100%。同時,明確施工單位安全管理責任,將安全考核與工程款支付掛鉤,要求總包與分包各方之間配備足夠安全員,確?,F(xiàn)場安全管理無死角。定期組織召開安全例會,要求施工單位通過事故案例復盤、VR安全體驗等教培活動,持續推動安全意識提升。

在四季度年關歲尾,延安熱電將聯合監理單位,對施工方案進行“穿透式”審查,重點把關高空作業、臨時用電等方案合規性,對危大工程實行“業主審批+監理旁站”雙監督。此外,持續建立完善“日巡查、周通報、月考核”機制,對發現的施工人員違規現象、違章行為實行“零容忍”。

嚴守質量關口,打造精品“里程碑”

延安熱電嚴格執行國家電力建設規范及項目質量驗收標準,推行“樣板引路”,在鍋爐組裝、管道焊接、電氣裝置安裝等關鍵工序設立質量樣板區,確保工序一次驗收合格率達99%以上。在施工過程中,堅持“邊施工邊檢查、邊記錄邊驗收”,切實做到上道工序未檢驗、下道工序不施工,確保每個施工環節的工程質量符合要求。同時,認真貫徹執行有關規程、規范和標準,開展全員質量教育,增強全員質量意識,抓好各類有針對性的教育和技術培訓,從思想上、技術上、工作意識上提高施工人員的綜合素質,確保實現質量目標。

目前,已完成安裝的主變就位GIS設備(戶內)以及近期將完成的電子間盤柜、網絡繼電器蓄電池、6kV高壓盤柜等重點設備,嚴格按照現行版《電氣裝置安裝工程質量檢驗及評定規程》進行工程驗收——施工隊伍驗收完畢后報工地進行二級驗收,二級驗收完畢后報項目部(三級),項目部驗收完畢后報業主、監理驗收。通過嚴格貫徹落實“以安全求保障,以質量求效益,保工期,創精品”理念,確保電氣安裝工程施工質量。

沖刺節點目標,按下進度“加速鍵”

延安熱電對照年度任務目標,倒排四季度施工進度表,將任務分解為“周計劃、日節點”,對機組DCS受電、廠用電受電、汽機扣蓋、鍋爐水壓試驗等節點,實行“掛圖作戰”,動態調整資源配置,確保年底各節點如期完成。針對設備到貨延遲、交叉作業協調、施工勞動力不足等問題,建立“季度項目高質量建設推進會”“月度工程協調分析例會”“每周安全文明施工碰頭會”等機制,聯動設計、施工、監理單位協同攻堅,確保關鍵脈絡進度可控。

延安熱電在四季度伊始全面提速發力,確保質效齊抓。預計10月底,完成集控樓地磚鋪設、吊頂安裝、門窗安裝、屋面防水等土建工程;#3鍋爐水冷壁、低再、低過、省煤器、高再、高過、分隔屏焊口累計完成24000余道,#4鍋爐水冷壁部分設備組合吊裝及焊口累計完成7100余道;同時,高質量完成形象進度筒內壁防腐施工、外壁LOGO及防腐等項目。

面對全年目標任務的“收官大考”,戰鼓催征、目標在前。延安熱電全體干部職工將緊扣安全、質量、進度三大核心目標,以“倒計時”的緊迫感,在能源保供和綠色轉型的賽道上加速奔跑、在安全管控網格中密織防線,用實干之筆,奮力書寫好四季度收官答卷。
